Analisa Harga Satuan U Ditch

Analisa Harga Satuan U Ditch – Komponen dan Cara Menghitungnya

istanablock.com – Analisa harga satuan U Ditch penting dilakukan sebelum menentukan anggaran pekerjaan drainase. Dengan analisis ini, biaya tidak hanya dihitung berdasarkan harga produk U-Ditch, tetapi juga mempertimbangkan kebutuhan material, tenaga kerja, alat, transportasi, serta proses pemasangan di lapangan.

U-Ditch merupakan saluran beton pracetak yang banyak digunakan karena proses pemasangannya relatif praktis. Namun, harga yang terlihat pada penawaran supplier belum tentu menjadi total biaya pekerjaan. Proyek tetap membutuhkan persiapan lahan, pengangkutan, alat bantu, tenaga pemasangan, hingga pekerjaan finishing tertentu.

Karena itu, analisa harga satuan U Ditch dapat membantu membuat estimasi biaya yang lebih realistis dan memudahkan penyusunan RAB proyek.

Apa Itu Analisa Harga Satuan U Ditch?

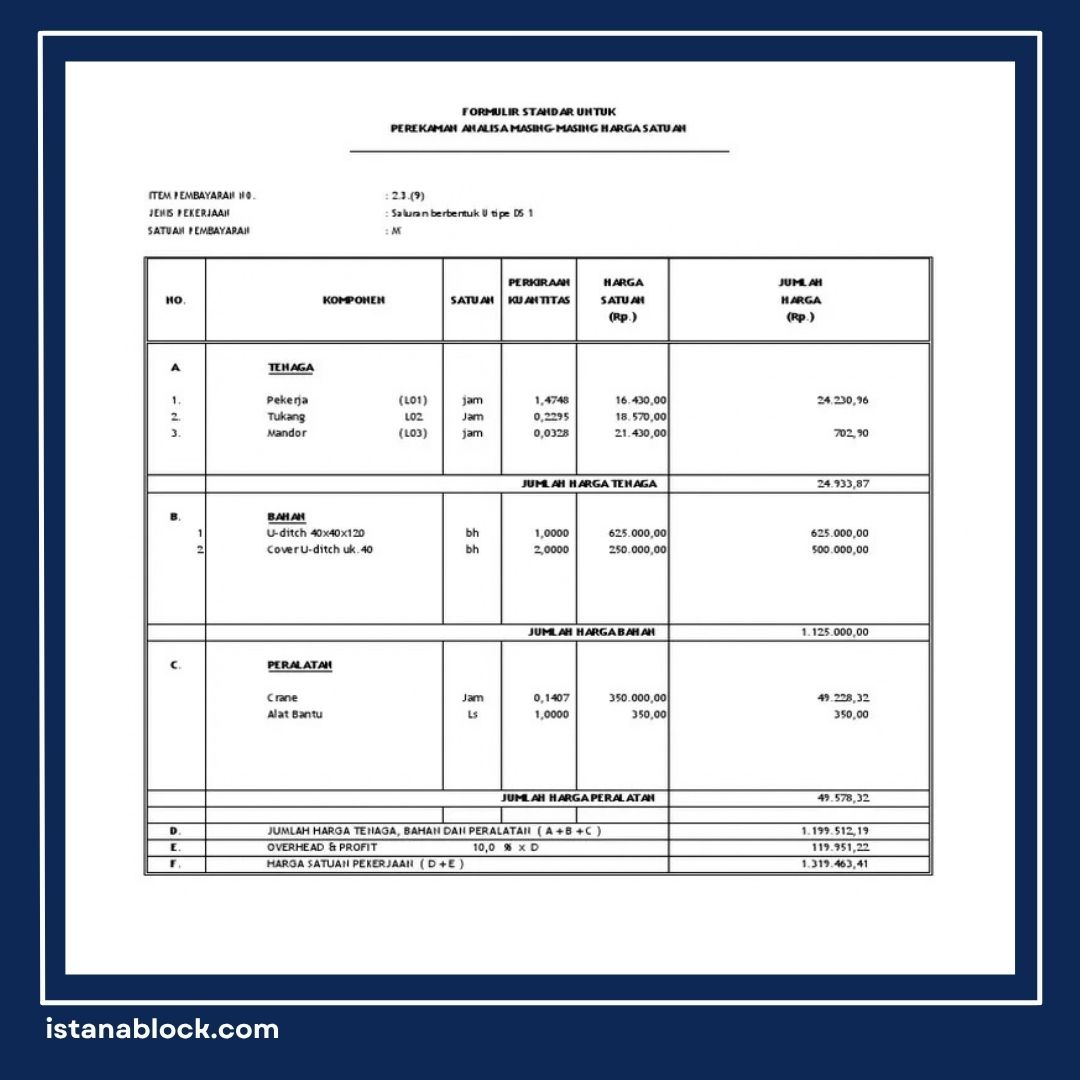

Analisa Harga Satuan U Ditch

Secara sederhana, analisa harga satuan merupakan perhitungan biaya yang diperlukan untuk menghasilkan atau memasang satu satuan pekerjaan.

Dalam pekerjaan U-Ditch, satuan yang digunakan dapat berbeda sesuai kebutuhan RAB. Misalnya, pekerjaan dapat dihitung berdasarkan meter (m), unit (buah), atau segmen U-Ditch.

Analisis biasanya mencakup beberapa komponen utama:

  • Harga U-Ditch
  • Material pendukung
  • Tenaga kerja
  • Alat bantu atau alat berat
  • Transportasi
  • Biaya pemasangan
  • Biaya pekerjaan persiapan dan finishing

Dengan menghitung seluruh komponen tersebut, biaya pekerjaan dapat diketahui dengan lebih jelas.

Komponen dalam Analisa Harga Satuan U Ditch

Ada beberapa komponen yang perlu diperhatikan ketika menghitung biaya pemasangan U-Ditch.

1. Harga U-Ditch

Komponen terbesar biasanya berasal dari harga beton pracetak itu sendiri.

Harga U-Ditch dapat berbeda berdasarkan:

  • ukuran,
  • panjang,
  • mutu beton,
  • ketebalan,
  • spesifikasi tulangan,
  • jumlah pembelian,
  • dan lokasi proyek.

U-Ditch berukuran besar umumnya membutuhkan material lebih banyak sehingga harga per unitnya juga dapat berbeda dengan ukuran yang lebih kecil.

Karena harga produk dapat berubah antarprodusen dan lokasi, sebaiknya gunakan harga penawaran terbaru dari supplier ketika membuat RAB.

2. Biaya Pengiriman

U-Ditch merupakan material beton dengan bobot cukup berat. Karena itu, biaya transportasi menjadi bagian penting dalam analisa harga satuan U Ditch.

Biaya pengiriman dapat dipengaruhi oleh jarak supplier ke lokasi proyek, jumlah unit, jenis kendaraan, serta kondisi akses menuju proyek.

Untuk proyek dalam jumlah besar, sebaiknya harga produk dan ongkos kirim dihitung sebagai satu kesatuan agar estimasi biaya lebih mendekati kondisi sebenarnya.

3. Tenaga Kerja

Pemasangan U-Ditch membutuhkan tenaga kerja untuk melakukan persiapan, pengaturan posisi, penyambungan, hingga pemeriksaan elevasi.

Kebutuhan tenaga dapat berbeda berdasarkan ukuran saluran dan metode pemasangan.

Untuk U-Ditch berukuran kecil, sebagian pekerjaan mungkin dapat dilakukan dengan tenaga manual dan alat bantu sederhana. Sementara produk berukuran besar biasanya membutuhkan alat angkat.

4. Alat Bantu

Alat yang digunakan dalam pemasangan perlu dimasukkan ke dalam perhitungan biaya.

Contohnya:

  • excavator,
  • crane,
  • alat angkat,
  • dump truck,
  • stamper atau alat pemadat,
  • dan peralatan kerja lainnya.

Tidak semua proyek membutuhkan seluruh alat tersebut. Penggunaannya tergantung ukuran U-Ditch, kondisi lokasi, metode kerja, dan akses proyek.

5. Material Pendukung

Selain U-Ditch, pemasangan dapat membutuhkan material pendukung seperti pasir, beton lantai kerja, mortar atau material sambungan, serta material untuk pekerjaan dasar.

Kebutuhan tersebut harus disesuaikan dengan desain pekerjaan.

Contoh Sederhana Analisa Harga Satuan U Ditch

Sebagai contoh, sebuah proyek membutuhkan U-Ditch dengan panjang total 60 meter.

Jika panjang satu U-Ditch adalah 1,2 meter, maka kebutuhan unit:

60 ÷ 1,2 = 50 unit

Selanjutnya, misalnya harga U-Ditch dari supplier adalah Rp500.000 per unit.

Maka biaya material utama:

50 × Rp500.000 = Rp25.000.000

Angka tersebut baru merupakan contoh biaya U-Ditch dan belum termasuk transportasi, tenaga kerja, alat, serta material pendukung.

Misalnya biaya tambahan secara keseluruhan diperkirakan:

  • Transportasi: Rp3.000.000
  • Tenaga kerja: Rp4.000.000
  • Alat bantu: Rp3.000.000
  • Material pendukung: Rp2.000.000

Maka estimasi total:

Rp25.000.000 + Rp3.000.000 + Rp4.000.000 + Rp3.000.000 + Rp2.000.000 = Rp37.000.000

Jika pekerjaan tersebut memiliki panjang 60 meter, maka estimasi biaya per meter:

Rp37.000.000 ÷ 60 = Rp616.667 per meter

Angka tersebut hanya contoh perhitungan. Harga sebenarnya harus menggunakan harga produk, ongkos kirim, upah, dan biaya alat yang berlaku pada proyek masing-masing.

Contoh Format RAB U Ditch

Agar lebih mudah, analisa harga satuan U Ditch dapat disusun dalam bentuk tabel seperti berikut:

Komponen Satuan Volume Harga Satuan Jumlah
U-Ditch unit 50 Rp500.000 Rp25.000.000
Transportasi ls 1 Rp3.000.000 Rp3.000.000
Tenaga kerja ls 1 Rp4.000.000 Rp4.000.000
Alat bantu ls 1 Rp3.000.000 Rp3.000.000
Material pendukung ls 1 Rp2.000.000 Rp2.000.000
Total Rp37.000.000

Format tersebut dapat dikembangkan sesuai kebutuhan proyek. Jika RAB dibuat lebih detail, tenaga kerja dan material pendukung dapat dipecah menjadi beberapa item.

Cara Menghitung Kebutuhan U-Ditch

Sebelum menghitung harga, tentukan terlebih dahulu panjang saluran yang akan dibuat.

Rumus sederhananya:

Jumlah U-Ditch = Panjang saluran ÷ Panjang satu unit

Contohnya, panjang saluran 100 meter dan panjang satu U-Ditch 1,2 meter:

100 ÷ 1,2 = 83,33

Karena jumlah produk harus berupa unit, kebutuhan praktisnya perlu dibulatkan menjadi 84 unit, dengan mempertimbangkan desain dan kondisi lapangan.

Setelah jumlah unit diketahui, barulah harga material utama dapat dihitung.

Faktor yang Membuat Harga U-Ditch Berbeda

Harga dalam analisa harga satuan U Ditch tidak selalu sama untuk setiap proyek.

Ukuran Produk

Semakin besar ukuran U-Ditch, kebutuhan material dan berat produk dapat meningkat.

Mutu Beton

U-Ditch dengan spesifikasi beton tertentu dapat memiliki harga berbeda dibandingkan produk dengan mutu yang lebih rendah atau spesifikasi berbeda.

Jumlah Pembelian

Pembelian dalam jumlah besar dapat menghasilkan penawaran harga yang berbeda dari pembelian dalam jumlah sedikit, tergantung kebijakan supplier.

Lokasi Proyek

Jarak pengiriman sangat berpengaruh terhadap total biaya karena U-Ditch memiliki bobot yang cukup berat.

Kondisi Lapangan

Akses proyek yang sempit atau medan yang sulit dapat meningkatkan biaya pemasangan dan penggunaan alat.

Analisa Harga U Ditch per Meter atau per Unit?

Keduanya dapat digunakan, tergantung kebutuhan RAB.

Jika proyek menggunakan U-Ditch dengan panjang yang sama, harga per unit dapat lebih mudah digunakan untuk menghitung kebutuhan material.

Sementara harga per meter lebih praktis ketika ingin membandingkan biaya pekerjaan drainase dengan panjang saluran yang berbeda.

Misalnya harga satu U-Ditch Rp500.000 dengan panjang 1,2 meter:

Rp500.000 ÷ 1,2 = Rp416.667 per meter

Namun, angka tersebut hanya merupakan harga material U-Ditch. Biaya pekerjaan lengkap per meter akan lebih tinggi setelah ditambahkan tenaga kerja, alat, transportasi, dan material pendukung.

Solusi U Ditch dan Material Beton untuk Proyek Anda

Sedang mencari U Ditch untuk kebutuhan drainase proyek? Istana Block menyediakan berbagai kebutuhan material konstruksi, mulai dari U Ditch, cover U Ditch, paving block/conblock, buis beton, kanstin, grass block, genteng beton, hingga produk custom sesuai kebutuhan proyek.

Hubungi WhatsApp Istana Block sekarang untuk mendapatkan informasi produk dan penawaran yang sesuai dengan kebutuhan proyekmu.



Leave A Comment
